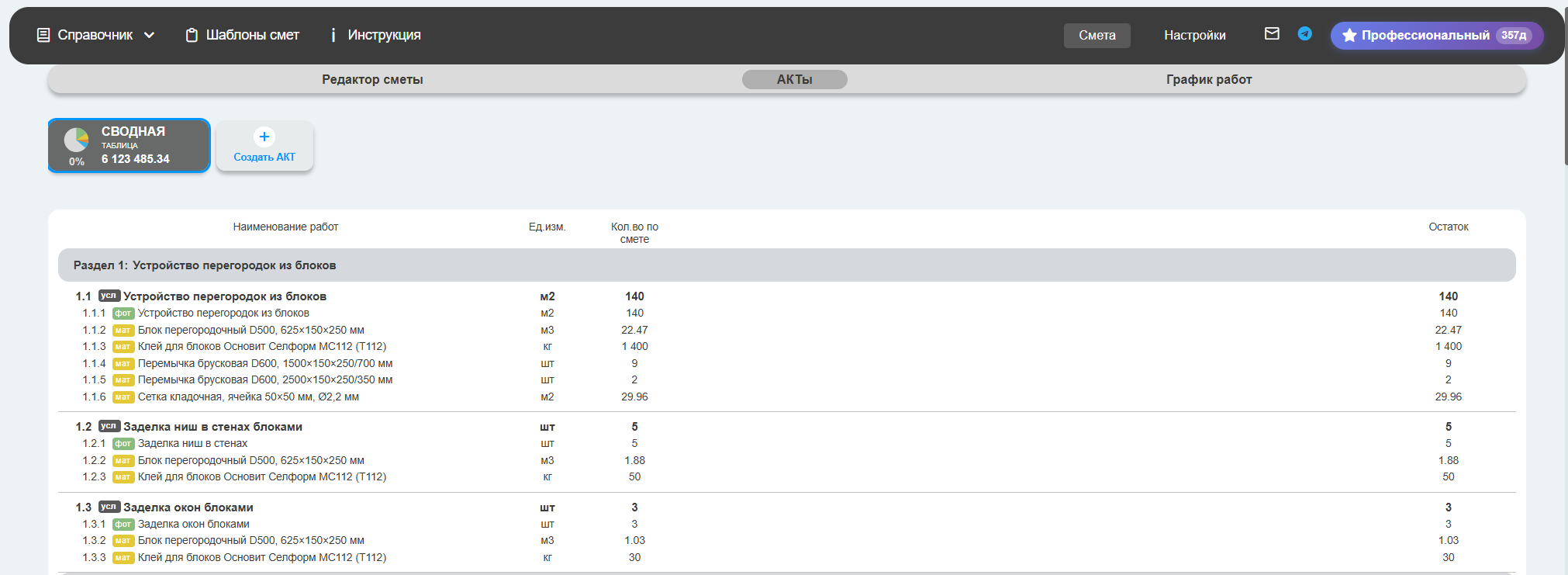

Смета показывает весь план проекта, акт — работы, выполненные за определённый период. По одной смете можно оформлять несколько актов и проверять оставшиеся объёмы.
Выполнение и оплата — разные события. Акт не подтверждает поступление денег. Платежи и зачёт аванса учитываются отдельно в финансовом разделе.
Процент применяется к каждой работе, а не к желаемой общей сумме
Выбрать вручную
Разные работы имеют разную готовность

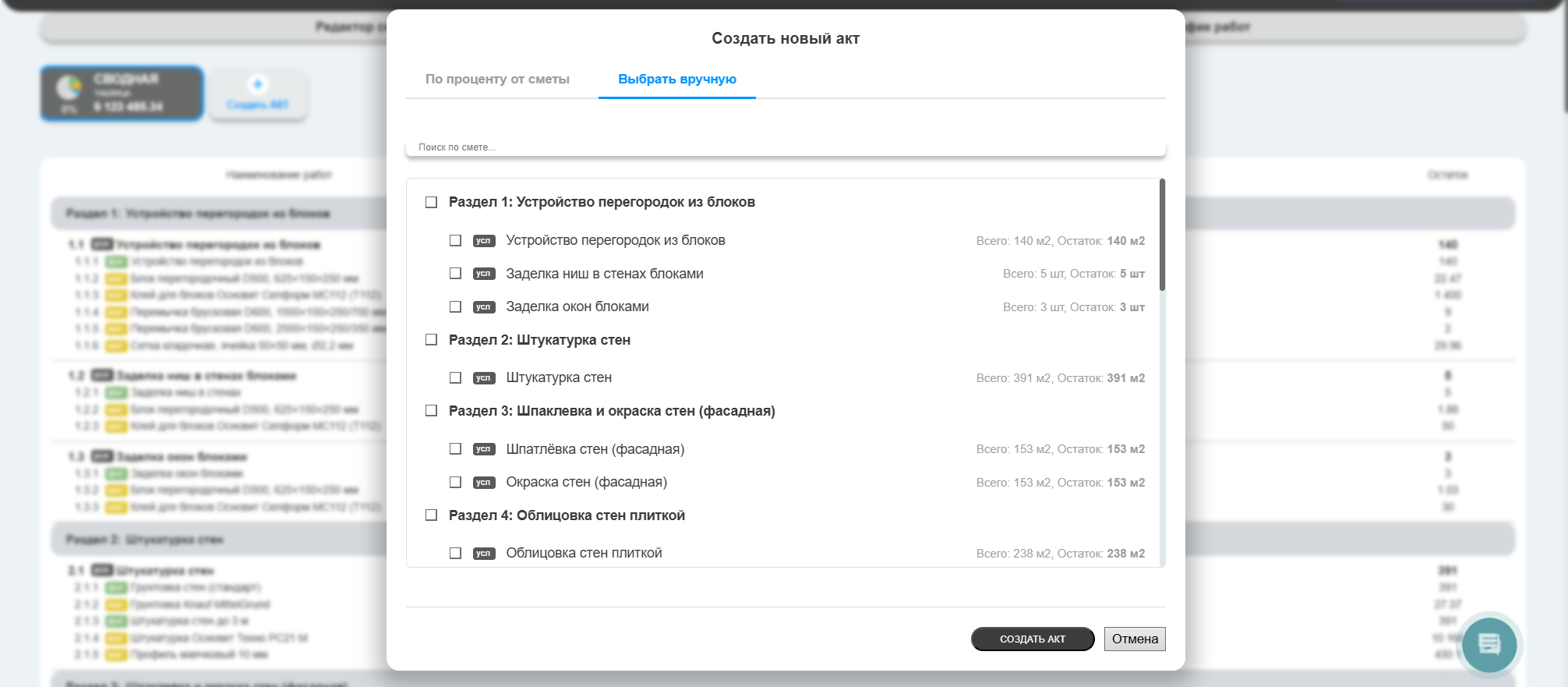

Выбранные позиции и фактическое количество каждой
Создать акт по остаткам
Нужно оформить оставшиеся объёмы
Остатки сводной таблицы и фактическое завершение всех включённых работ
При ручном выборе отметьте позиции, создайте акт и уточните объёмы в редакторе. Кнопка создания по остаткам находится внизу сводной таблицы. Она не проверяет фактическое завершение работ за вас.

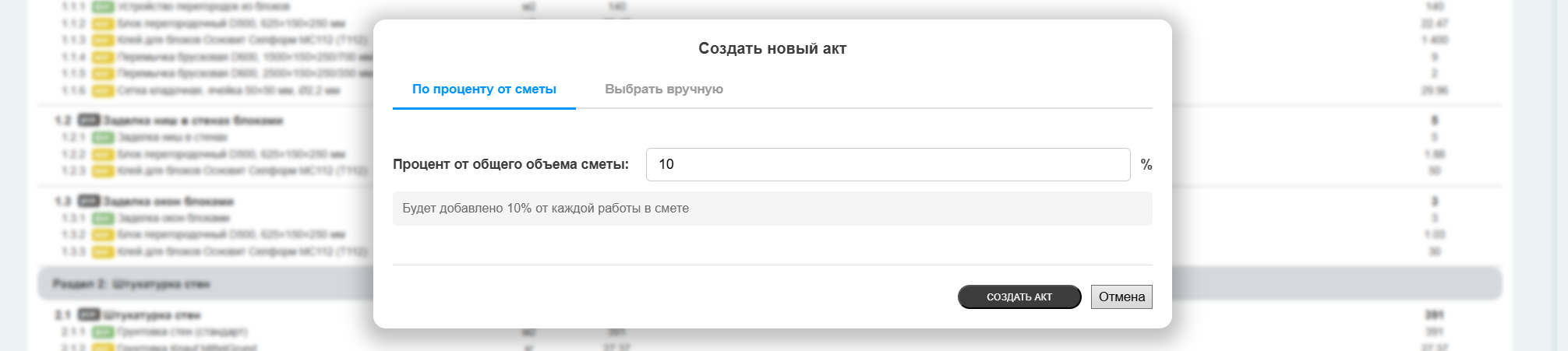

40% включат 40% объёма каждой работы. Если готова только покраска, выберите её вручную.
В учебной смете покраска имеет объём 10 м² и цену заказчику 750 ₽/м². Дополнительных коэффициентов нет.
Выберите покраску вручную при создании акта.
В редакторе акта укажите выполненное количество 4 м².
Проверьте сумму позиции: 3 000 ₽.
Сохраните черновик и проверьте сводную таблицу. На оставшиеся 6 м² при прежней цене приходится 4 500 ₽.
Следующий акт описывает следующую выполненную часть, а не повторяет уже оформленные 4 м². Перед созданием сверяйте остатки по строкам. В большой смете одинаковый процент по всем позициям может не соответствовать их готовности.

Инвестор, заказчик и подрядчик: проверьте выбранные организации и данные из CRM.
Стройка и объект: укажите названия, которые должны попасть в документ.
Основание: без договора, по договору или дополнительному соглашению. Заполните соответствующие номер и дату.

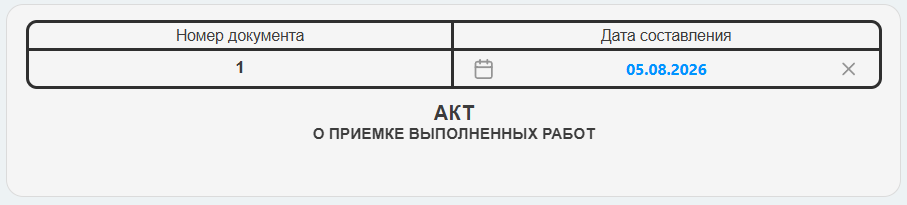

Номер и дата акта: проверьте предложенные значения.
Отчётный период: проверьте обе даты; они должны описывать период выполнения.
Сравните объёмы и цены с согласованными условиями. Если смета менялась после предыдущих актов, отдельно проверьте соответствие позиций и подсказки приложения.
Откройте акт и нажмите «Исправить подписанный акт».
Прочитайте результат проверки связей. Если возврат в черновик доступен, выполните его и внесите исправления.
Если возврат ограничен, следуйте указанному порядку работы со связанными документами. Не создавайте второй акт на те же работы только для исправления первого.
Проверьте объёмы, итог и финансовые связи и снова сохраните акт в нужном статусе.

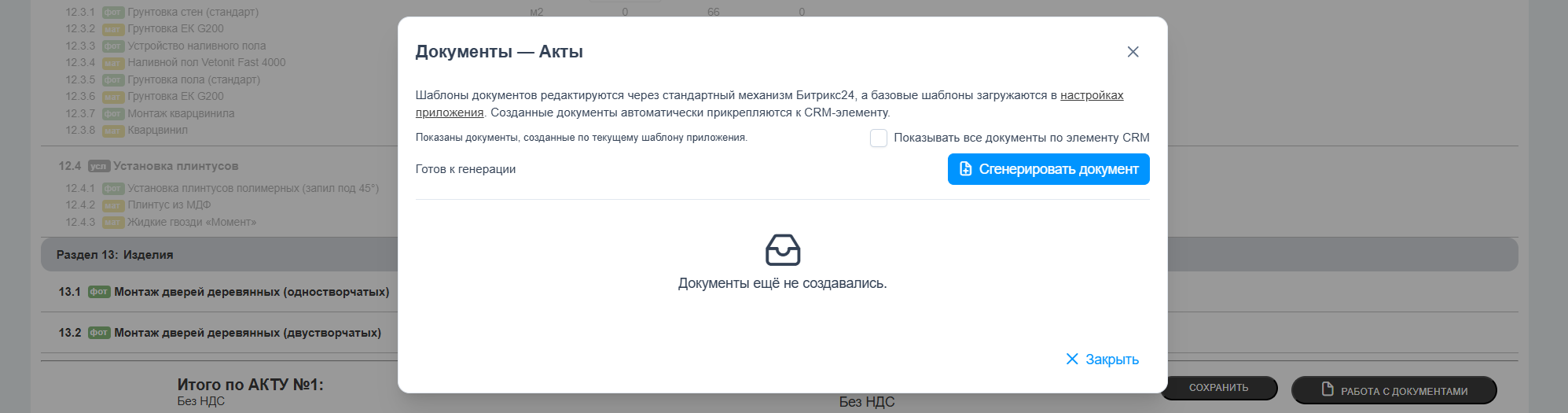

После сохранения нажмите «Работа с документами», выберите шаблон и сформируйте файл. Проверьте реквизиты, период, объёмы и сумму, затем скачайте документ или создайте публичную ссылку.
После правок сохраните акт и сформируйте актуальный документ заново. Перед повторной отправкой проверьте файл по используемой ссылке. Подробно о документах и публичных ссылках →
